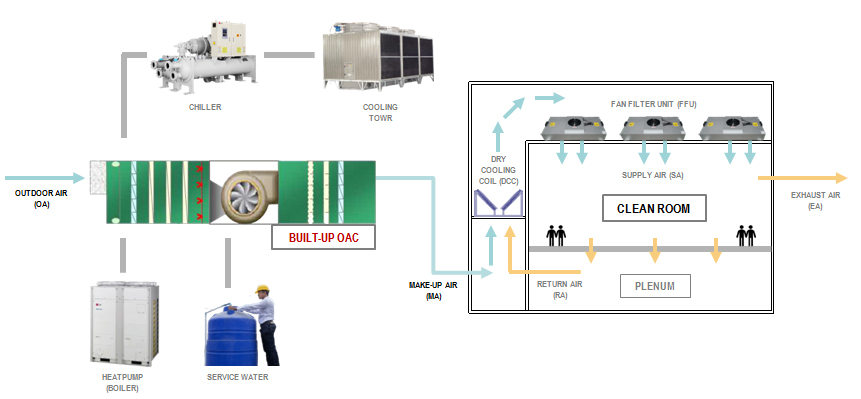

인간과 함께 누리는 "쾌적한 세상" 에이스냉동공조가 준비합니다.

RETURN 되는 공기 없이 외부 공기로만 클린룸의 양압유지를 위해 기계실 구조를 이용하여 현장여건에 맞도록 장비를 설치하여 CLEAN ROOM에 적합하도록 공기의 온도, 습도 및 청정도를 조절하여 공급하는 장비이다.

시스템 구성

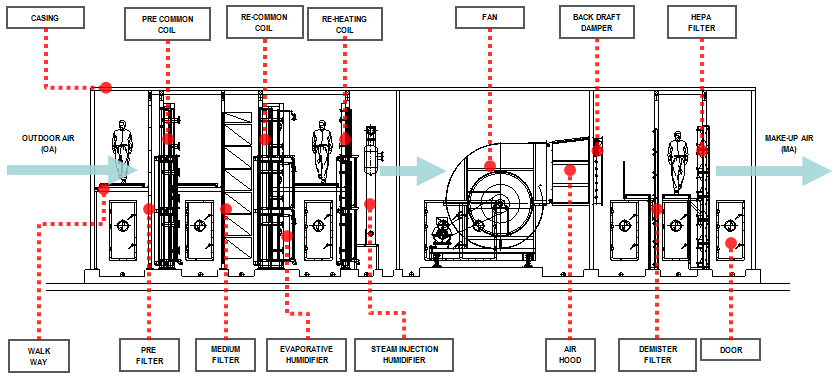

OAC의 각 부품 명칭 (일체형)

CASING

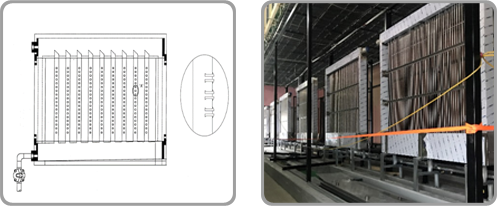

CASING PANEL은 300mm마다 자체보강이 되어 있고, 길이에 제한없이 제작되므로 별도의 보강 없이도 강도가 충분하며 PANEL의 조립부위를  형태로 제작하여 견고히 밀착시킨다. 또한 CASING간의 틈새마다 결로를 방지하기 위해 충진재 보완과 실리콘 마감처리로 AIR LEAKAGE를 최소화 한다.

  •  CASING 외형

  •  케이싱 연결 시공 방법

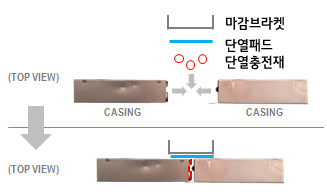

  •  단열 충진재 삽입 작업

  •  마감 브라켓 측면 실리콘 작업

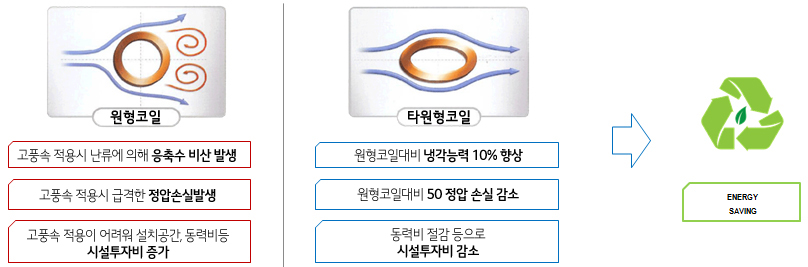

COIL

공기의 냉각 및 가열을 하기위한 장치로, Pre Common Coil (냉각/가열 겸용), Re Common Coil (냉각/가열 겸용), Re Heating Coil (가열 전용) 으로 구성된다.

HUMIDIFIER

급기되는 공기의 습도를 조절하기 위한 장치로 기본적으로 기화식 가습기의 노점제어를 적용하며, 가습기 유지 보수 및 용량 백업을 위한 증기 가습기가 추가로 설치된다.

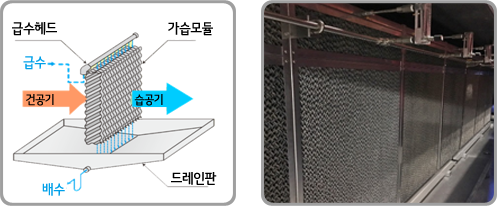

기화식 가습기
  • CERAMIC, CARBON 재질 적용
  • 자연기화방식으로 청정도 상승효과
  • 직접 ENERGY가 불필요
  • 먼지제거, 탈취효과

증기 가습기 (PANEL TYPE)
  • STAINLESS 재질 적용
  • 가습기 자체 부식이 없음
  • 밸런싱 파이프로 균일한 가습 가능
  • PANEL형으로 설치가 쉬움

FAN

임펠러를 회전시켜 Air Flow 를 일으킨다. 일반적으로 급기 송풍기는 Airfoil Fan을 사용한다.

OAC 설치 TYPE

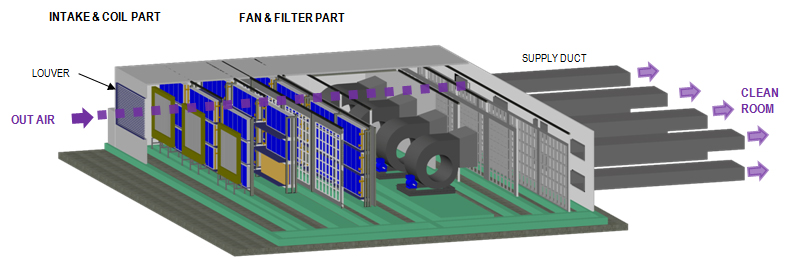

일체형 TYPE(AIR FLOW DIAGRAM)

기계실 면적이 OAC 설치에 충분한 경우 1개의 층에 설치하는 방법으로 적합하다.

  • FAN을 기동시켜 기류를 만들면 OUT AIR가 LOUVER 및 DUCT를 통해 INTAKE & COIL PART를 지나면서 열교환 한다.
  • 열교환을 마친 공기는 FAN & FILTER PART를 지나 SUPPLY DUCT를 통해 CLEAN ROOM으로 공급된다.

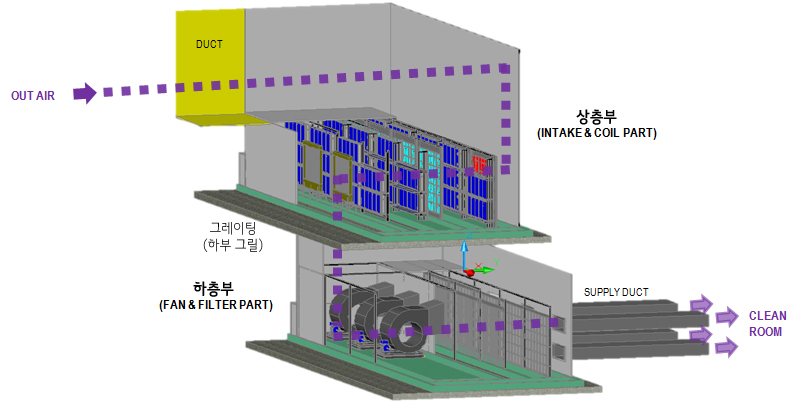

분리형 TYPE(AIR FLOW DIAGRAM)

기계실 면적이 OAC 설치에 부족할 경우 2개의 층에 나누어 설치하는 방법으로 적합하다.

  • 하층부의 FAN을 기동시켜 기류를 만들면 OUT AIR가 LOUVER 및 DUCT를 통해 상층부 INTAKE & COIL PART를 지나면서 열교환 한다.
  • 열교환을 마친 공기는 상층 바닥부의 그레이팅을 통해 하층부 FAN & FILTER PART를 지나 SUPPLY DUCT를 통해 CLEAN ROOM으로 공급된다.

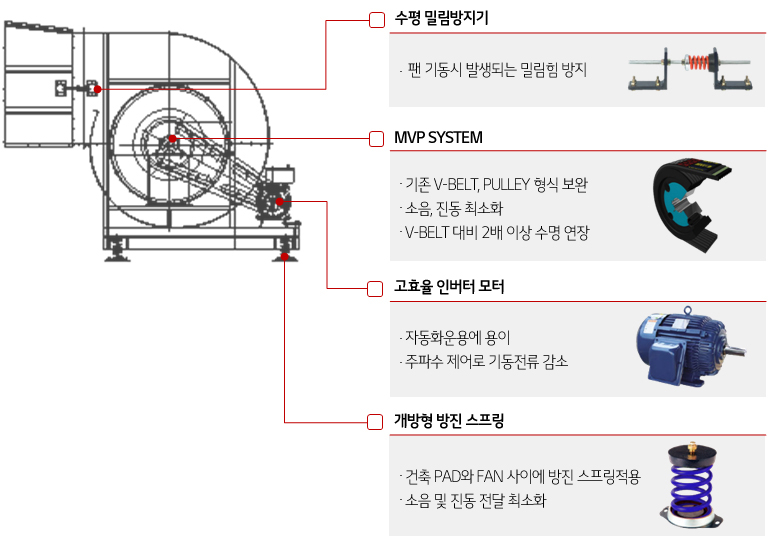

MVP SYSTEM

MVP SYSTEM 적용 (FAN PULLEY, FAN BELT, TAPER BUSH)

MVP SYSTEM - 회전방향으로 여러 개의 홈을 배열한 PULLEY와 한 개의 BELT, 그리고 축 고정 장치인 TAPER BUSH로 이루어진 에너지 절약형 고효율 동력 전달장치이다.

MVP SYSTEM 적용 목록
구분 V-BELT TYPE MVP SYSTEM
풀리 재질 FC (KS GC) 20~25 FC (KS GC) 25 이상
BALANCING - 일반 : BALANCING 없음- ADAPTER PULLEY– STATIC BALANCING - 전제품 DYNAMIC BALANCING- PULLEY BALANCING 성적서 구비
벨트 구동 방식 여러 가닥의 BELT 단일 BELT
벨트 수명 1~2년 4~5년
전동효율 95% 98%

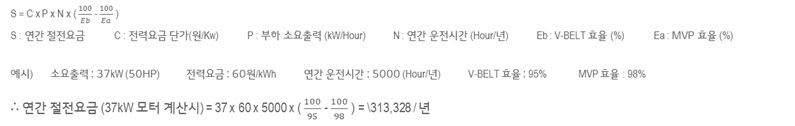

절전요금 계산

OAC 시공 절차

  •  기초 PAD 타설
  •  기준선 및 ANCHOR 작업
  •  자재 반입
  •  프레임 설치
  •  주요자재 안착 및 설치
  •  주요자재 안착 및 설치
  •  주요자재 안착 및 설치
  •  주요자재 안착 및 설치
  •  전면, 후면, 상부 케이싱 설치
  •  배관팀 배관 연결 설치
  •  측면 케이싱 설치
  •  AIRLOCK 및 출입 DOOR 설치
  •  내부 점검등 설치
  •  내·외부 실링 마감
  •  장비 검수 진행
  •  시운전

OAC 납품 현황 / 설치 시공 현장

MVP SYSTEM 적용 목록
LG DISPLAY파주 현장 P9 PROJECT OAC-802 총 10개 현장설치 시공
OAC-804
OAC-1001
OAC-1002
P10 PROJECT OAC-201
OAC-401
OAC-402
OAC-1202
OAC-1203
OAC-1204
